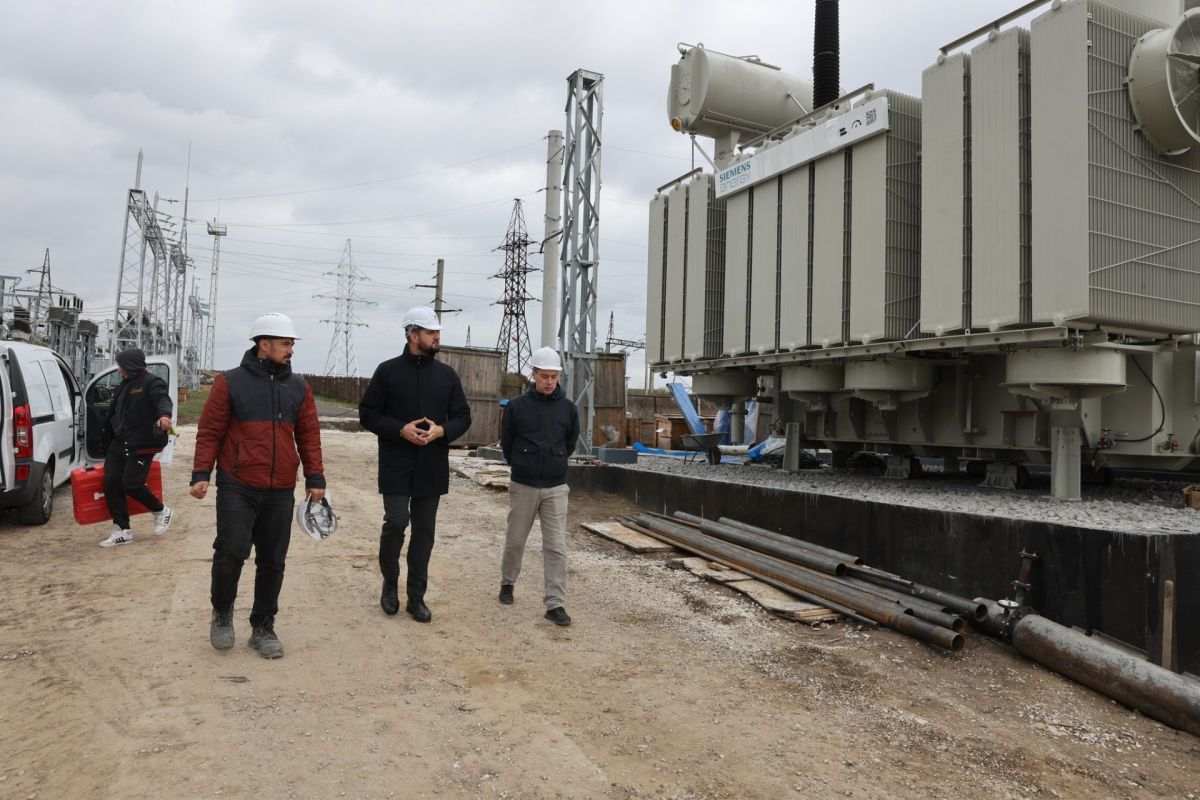

Работы по модернизации Кишинёвской электростанции идут быстрыми темпами, и Республика Молдова приближается к важнейшему этапу в процессе консолидации своей критической энергетической инфраструктуры. Об этом заявил исполняющий обязанности министра энергетики Дорин Жунгиету, посетивший Кишинёвскую электростанцию для ознакомления с ходом работ, передает МОЛДПРЕС.
Министр подчеркнул, что бригады рабочих и инженеров работают каждый день, чтобы завершить проект как можно скорее.
«Вчера я осмотрел Кишинёвскую электростанцию, где работы по модернизации идут интенсивными темпами. Я побеседовал с бригадами рабочих и инженеров, которые трудятся не покладая рук, чтобы завершить проект как можно скорее. Я подчеркнул, что мы, как страна, приближаемся к важнейшему этапу в процессе консолидации критической энергетической инфраструктуры. Крайне важно, чтобы все задействованные бригады продолжали интенсивную работу для достижения этой стратегической цели», — сказал министр.
На Кишинёвской электростанции, куда будет подключена будущая линия электропередачи Вулканешты-Кишинёв, в настоящее время ведутся монтажные работы на автотрансформаторе № 1 – радиаторы, вентиляторы, изоляционные втулки и измерительные трансформаторы, после чего начинается этап заливки масла. Одновременно с этим завершён монтаж опорных изоляторов 330 и 400 кВ, а защитное оборудование уже доставлено на строительную площадку.
По данным Министерства энергетики, в настоящее время выполнение работ по изготовлению и поставке оборудования составляет около 93%, а исполнительная документация – 90%.
Параллельно, на другом конце линии, на Вулканештской электростанции, завершаются фундаментные работы, монтируются металлоконструкции, продолжается монтаж заземляющих устройств.
Министр Дорин Джунгиету объявил в четверг, 23 октября, что линия электропередачи 400 кВ «Вулканешты–Кишинёв», крупнейший проект энергетической инфраструктуры за последние десятилетия, завершена более чем на 90%.
Строительство ВЛ Вулканешты–Кишинёв началось в апреле 2024 года и является частью проекта «Развитие энергосистемы», финансируемого Группой Всемирного банка. Стоимость проекта составляет 61 миллион евро, из которых около 27 миллионов евро выделены на строительство линии.
ВЛ Вулканешты–Кишинёв протяжённостью 157 км будет включать в себя более 500 опор и 1500 км проводов на трёх фазах, что создаст стратегическую связь между югом и центром страны. Проект охватывает восемь районов и 35 населённых пунктов. В зависимости от режима работы энергосистемы линия сможет обеспечить транзит до 630 МВА мощности, что позволит покрыть 50% потребности в электроэнергии в период максимального потребления.
Строительство линии электропередачи Вулканешты-Кишинёв — проект стратегического значения для энергетической безопасности Молдовы. Новая линия электропередачи позволит транспортировать электроэнергию из Румынии и других европейских рынков в Кишинёв, минуя Молдавскую ГРЭС, расположенную в Приднестровье.
