Строительство воздушной линии электропередачи на 400 кВ Вулканешты – Кишинев продвигается быстрыми темпами — уже установлено около 80% опор и протянуты 50% проводов.
По данным подразделения по реализации и мониторингу проектов в области энергетики (UCIPE), на данный момент построено 99% фундаментов (501), собрано 456 опор (90%), из которых 407 (80%) — уже установлены. Также было проложено более 79 километров проводов, что составляет 51% от общей протяженности, пишет moldova1.md

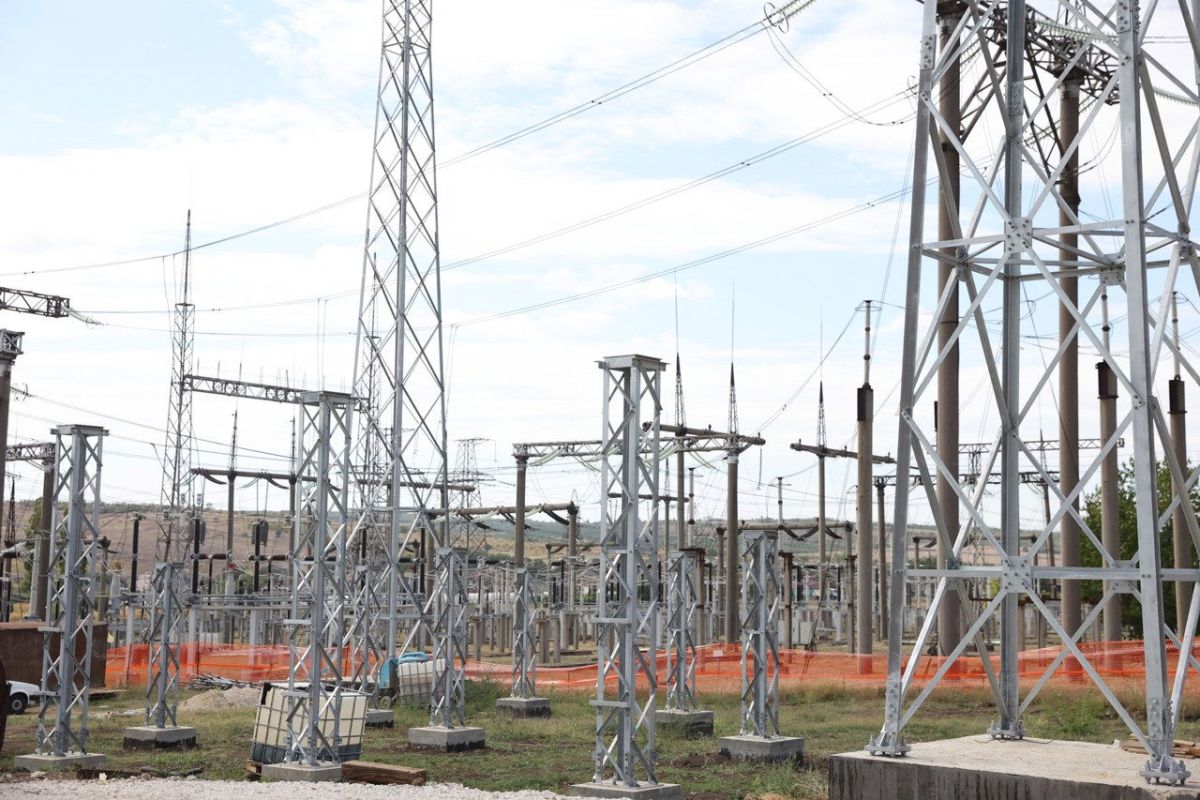

Одновременно ведутся работы на строительных площадках подстанций: в Кишиневе — монтируются четыре однофазных блока силового автотрансформатора, а в Вулканештах — продолжается подготовка фундаментов для оборудования.
«Все заинтересованные стороны в пределах своих полномочий прилагают все усилия для того, чтобы работы были выполнены в соответствии с самыми высокими стандартами качества и завершены в срок», — заявил директор UCIPE Руслан Суружиу.
ЛЭП Вулканешты-Кишинев проходит через 35 населенных пунктов, пересекая восемь районов. Ее протяженность — почти 160 километров. В зависимости от режима работы энергосистемы Молдовы после запуска она сможет покрыть до 50% от объема энергии в часы-пик. Проект финансируется Всемирным банком.
Строительство началось в апреле прошлого года в рамках проекта развития энергетической системы Молдовы. Срок завершения работ остается неизменным – декабрь 2025 года.
