Начался монтаж электрических кабелей на линии Вулканешты-Кишинев

На линии Вулканешты — Кишинев в районе населенного пункта Конгаз началась прокладка электрических кабелей. Строительные работы на линии 400 кВ продолжаются: установлены новые опоры и фундаменты.

Министр энергетики Дорин Жунгиету посетил строительную площадку в Чимишлийском районе для оценки хода работ, передает stiri.md

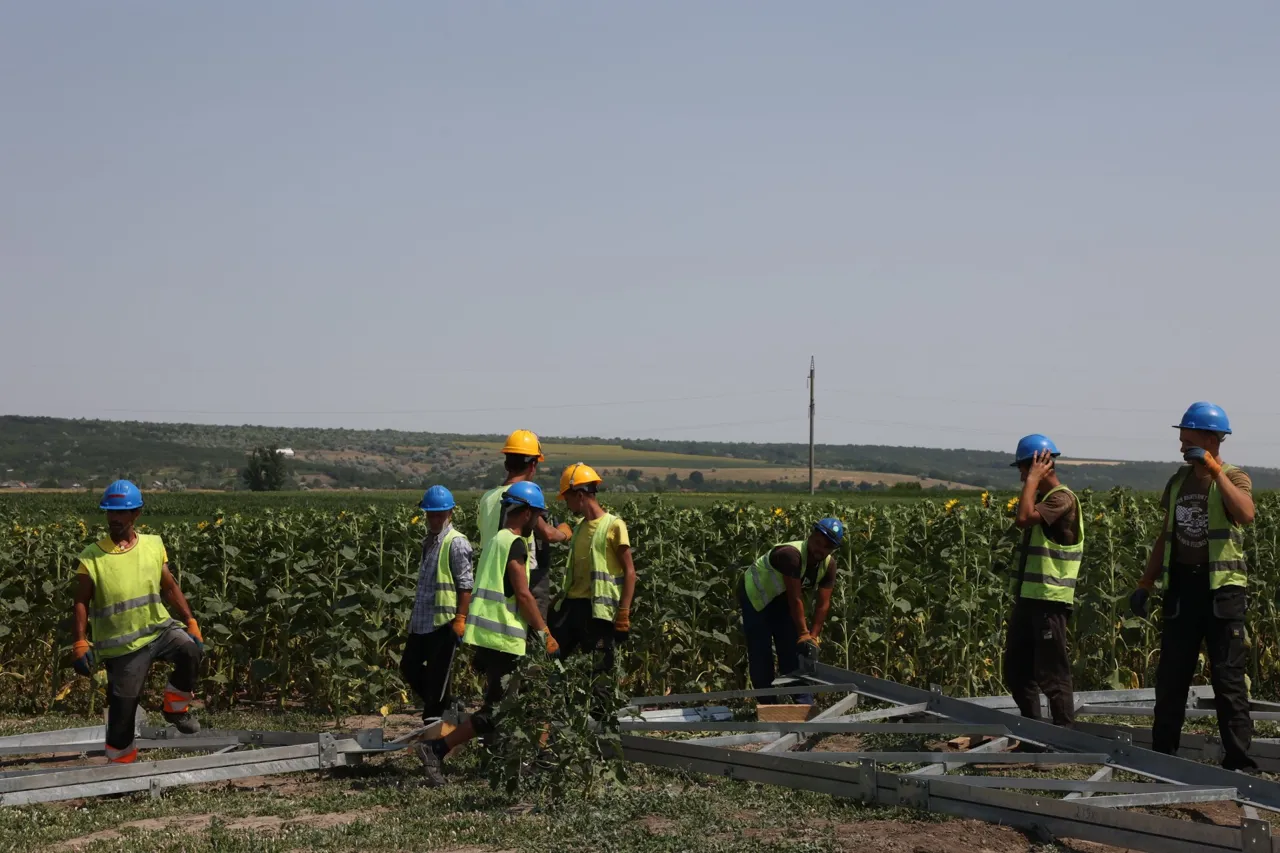

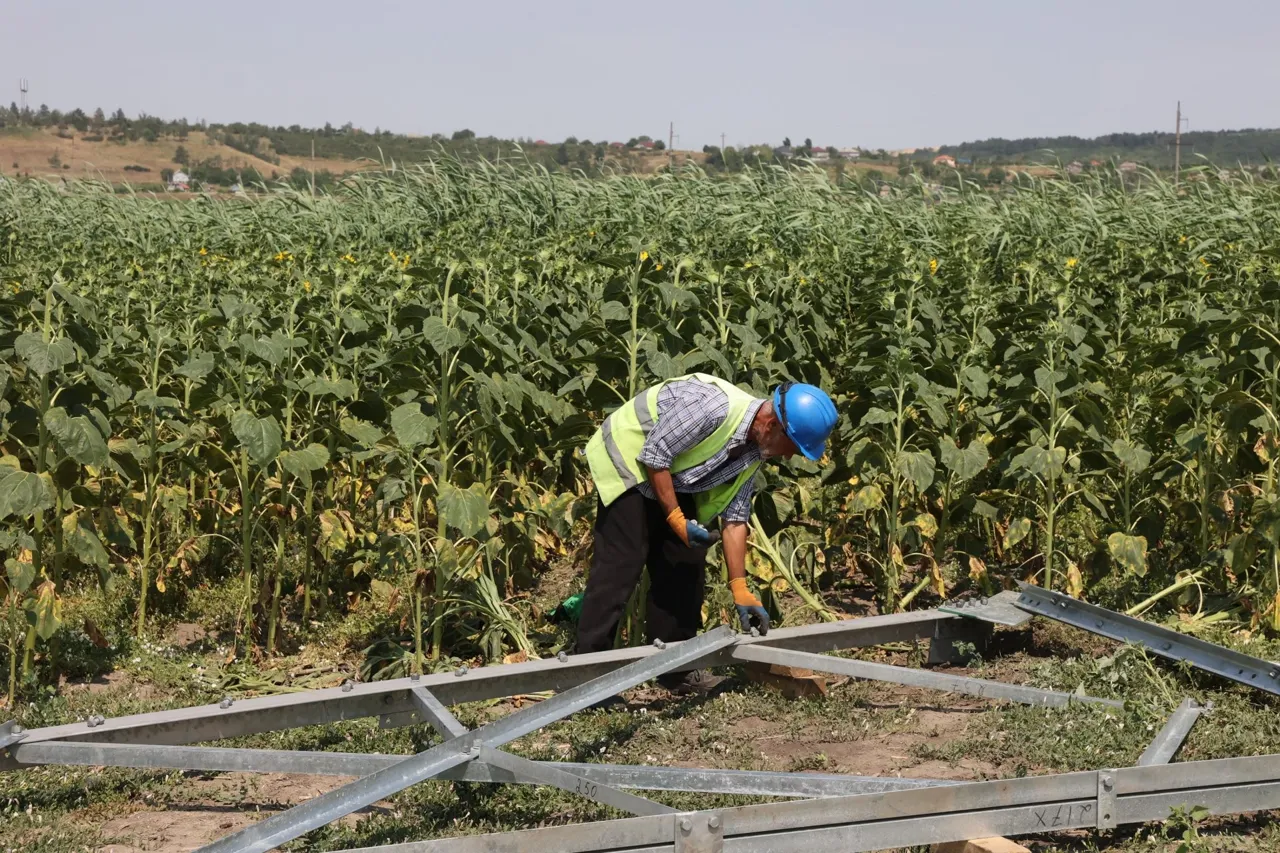

Как сообщили в Министерстве энергетики, за последние три недели в Чимишлийском районе было забетонировано 112 фундаментов из 117 запланированных для этого района, включая три недавно завершенных. Уже установлено 55 опор, из которых 41 — за последние три недели. При этом 25 опор на всей трассе установлены в июле.

Протяженность воздушной линии электропередачи составит 157 километров. Таким образом, более 500 опор и 1500 километров проводов обеспечат стратегическое соединение юга с центром, пересекая 8 районов и 35 населенных пунктов. В зависимости от режима работы электроэнергетической системы, линия сможет покрыть более 50% потребления электроэнергии в период максимального потребления.

Жунгиету заявил, что данный стратегический проект является важной инвестицией в независимость и энергетическую безопасность Молдовы, частью усилий по повышению уровня взаимоподключения к европейской сети ENTSO-E.

Также были установлены разделители 330 кВ, а работы по строительству фундаментов автотрансформаторов значительно продвинулись. Они включали бетонирование путей, сварку рельсов, армирование и заливку бетона в баки, а также заливку и подготовку площадки для установки оборудования.

Проект строительства ВЛ Вулканешты – Кишинев реализуется правительством через Министерство энергетики и UCIPE (Группу по внедрению энергетических проектов) при поддержке Всемирного банка.

Строительство линии электропередачи Вулканешты-Кишинев началось в апреле 2024 года и является частью проекта по развитию энергосистемы, финансируемого Группой Всемирного банка. Стоимость проекта составляет 61 миллион евро, из которых около 27 миллионов евро выделено на строительство линии.
