  5. Строительно-монтажные работы на ЛЭП «Вулканешты–Кишинев» выполнены на 99%

Строительно-монтажные работы на ЛЭП «Вулканешты–Кишинев» выполнены на 99%

Строительство воздушной линии электропередачи «Вулканешты–Кишинев» близится к завершению. Общий прогресс превышает 90%, а строительно-монтажные работы выполнены на уровне около 99%.

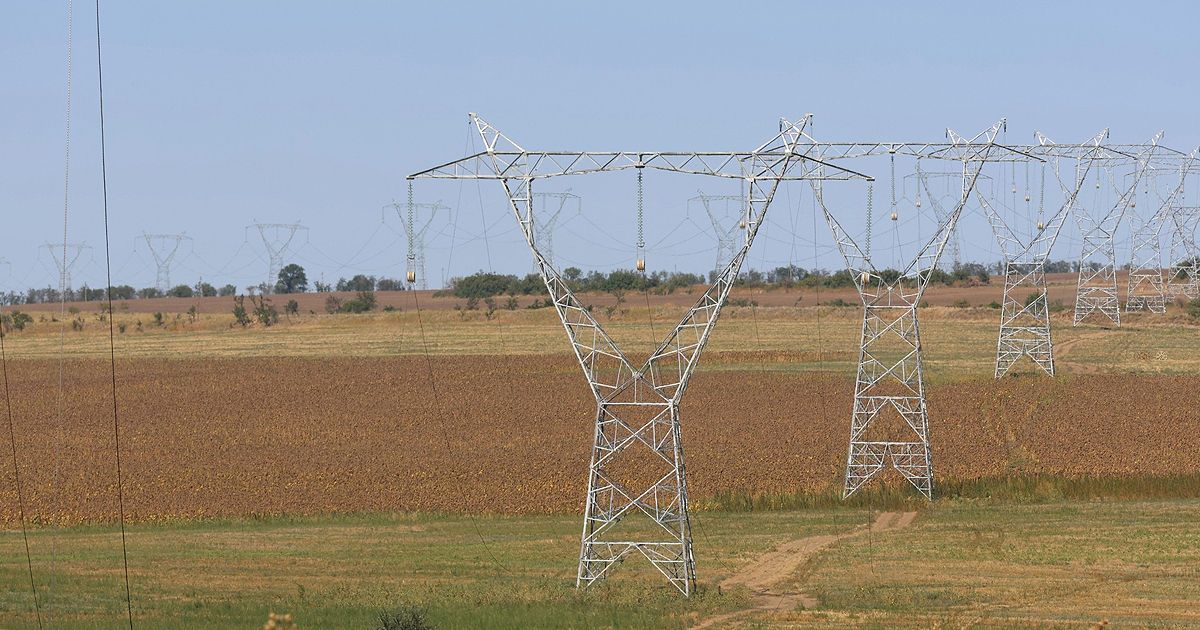

Таким образом, все 507 фундаментов линии выполнены, 507 опор смонтированы, 505 уже установлены, а также проложено 150 км кабеля и оптоволокна, передает moldpres.md

В то же время на Кишиневской электростанции 330 кВ работы по модернизации выполнены на 78%, монтаж основного оборудования идет полным ходом, сообщили сегодня в Подразделении по реализации энергетических проектов (UCIPE).

В то же время на Вулканештской электростанции 400 кВ работы по расширению выполнены на 57%, монтаж металлоконструкций завершается одновременно с поставкой оборудования.

«За каждой опорой и каждым километром линии стоят месяцы работы, планирования и координации. От технического проектирования, экспроприации земельных участков, испытаний материалов до фактического строительства – каждый этап важен и тщательно контролируется, чтобы проект соответствовал самым высоким стандартам качества. Обеспечение качества имеет основополагающее значение, учитывая стратегическую важность этого проекта для Республики Молдова и энергетической безопасности», – заявил директор UCIPE Руслан Суруджиу.

Линия общей протяженностью 157 км проходит через 35 населенных пунктов в восьми районах, соединяя Вулканештскую  электростанцию (400 кВ) с Кишиневской электростанцией (330 кВ). Она сможет транспортировать до 630 МВА электроэнергии, что эквивалентно более 50% необходимого потребления страны в периоды пиковой нагрузки.

Линия включает 507 металлических опор общим весом более 10 000 тонн, что эквивалентно Эйфелевой башне. Высота самой высокой опоры составляет 48 метров, а самой маленькой — 27 метров.

Для строительства использовано более 1500 км проводов (около 1900 тонн) и 157 км оптоволокна, что обеспечит безопасную передачу данных между электростанциями.

Строительство ЛЭП «Вулканешты–Кишинев» началось в апреле 2024 года и является частью проекта «Развитие энергосистемы», финансируемого Группой Всемирного банка. Стоимость проекта составляет 61 млн евро, из которых около 27 млн евро выделены на строительство линии.

Строительство ЛЭП «Вулканешты–Кишинев» — проект стратегического значения для энергетической безопасности нашей страны. Новая линия электропередачи позволит транспортировать электроэнергию из Румынии и других европейских рынков в Кишинев, минуя Молдавскую ГРЭС, расположенную в Приднестровском регионе.

Источник
