Завершено строительство более 475 фундаментов под опоры воздушной линии электропередачи Вулканешты-Кишинёв, что составляет более 93% от необходимого количества.

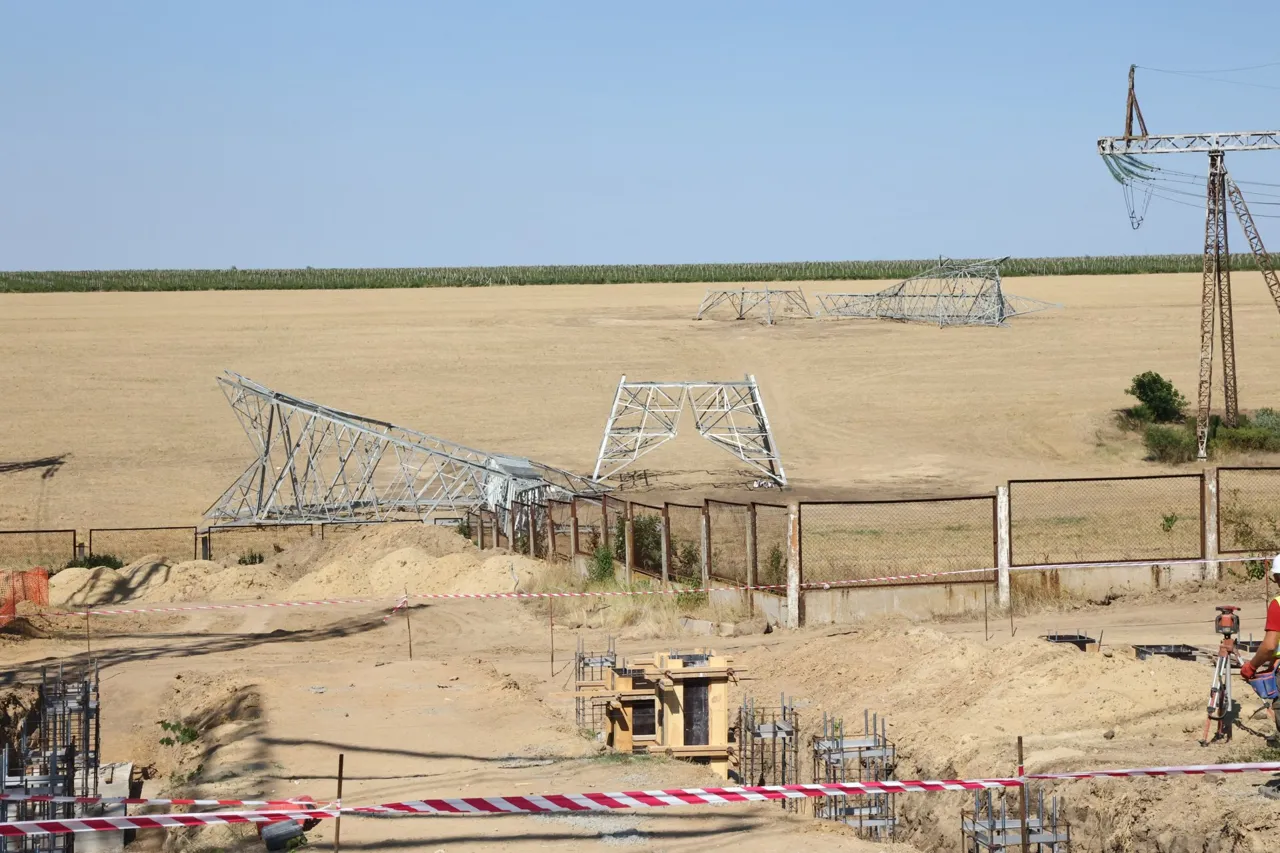

Также смонтировано около 395 опор, из которых более 330 уже установлены на свои места. Также проложено более 35 километров электропроводов, что составляет около 22% от общей протяжённости 157-километровой линии, передает moldpres.md

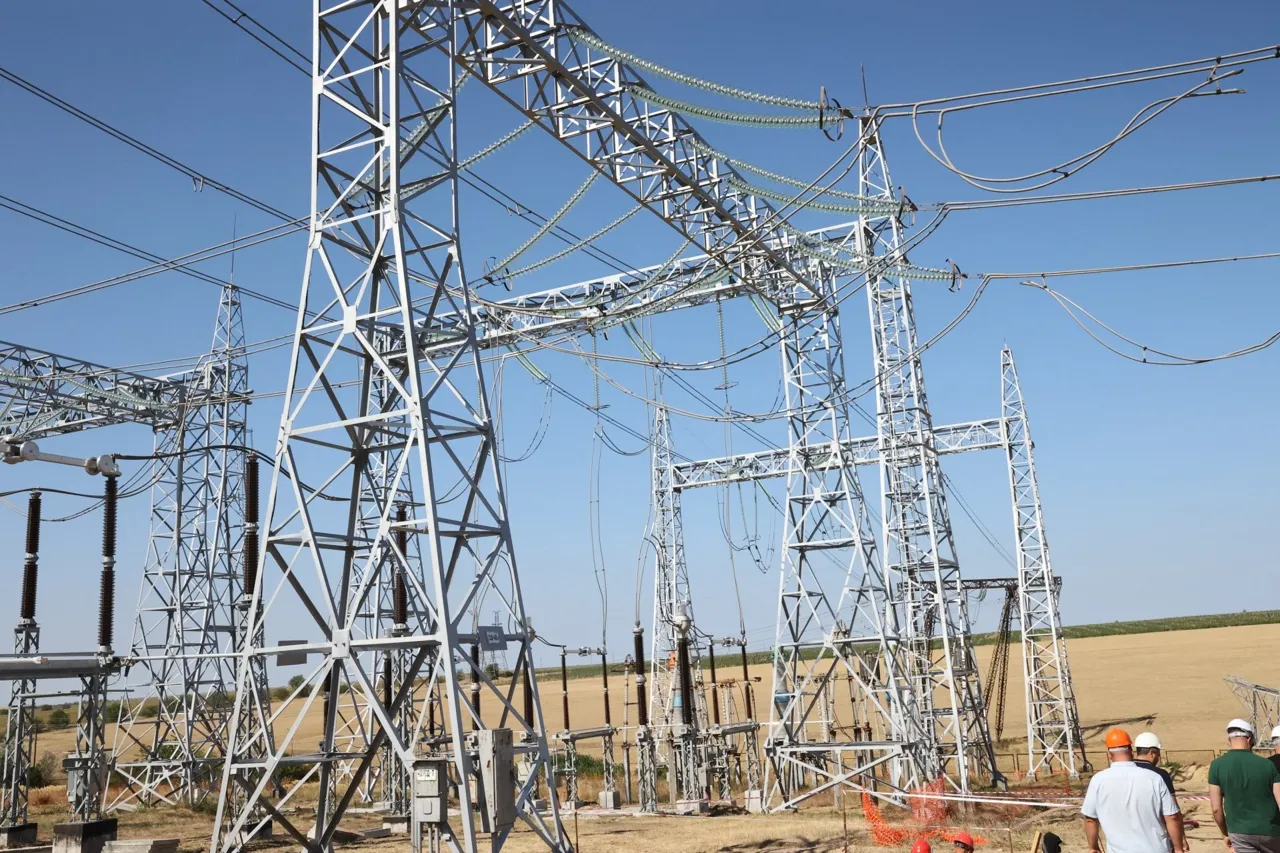

Информация представлена Министерством энергетики после того, как министр Дорин Жунгиету сегодня посетил с рабочим визитом основные объекты проекта линии Вулканешты-Кишинёв, включая электростанции Вулканешт и Кишинёва, для оценки хода реализации проекта.
Как отметили в Министерстве энергетики, работы идут стабильно и ведутся одновременно с обоих концов трассы. В настоящее время на линии ведутся электромонтажные работы – важный технологический этап строительства.

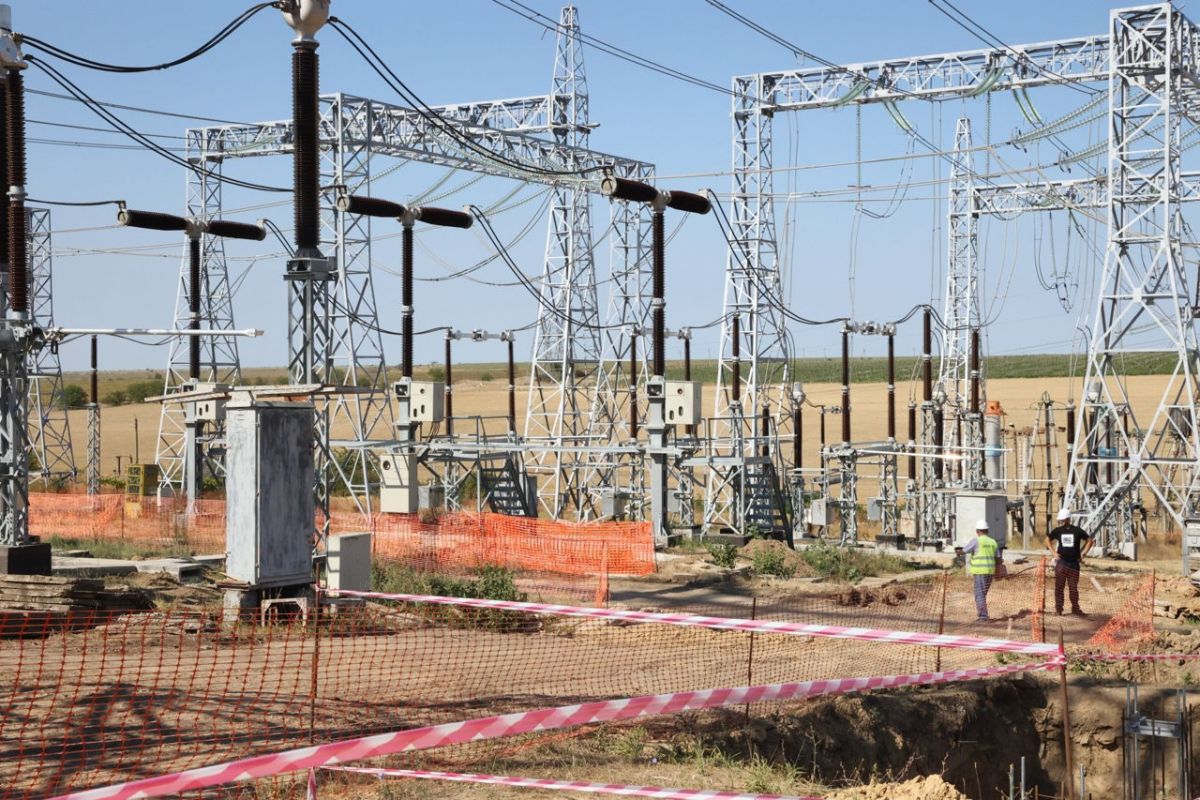

Визит министра завершился на Кишинёвской ГРЭС, где ведутся работы по установке высокопроизводительного оборудования. Большая часть строительных и земляных работ практически завершена, что позволяет подготовить новую линию к интеграции в национальную энергосистему.
Министр энергетики подчеркнул важность этого проекта для энергетической безопасности страны, отметив, что «линия Вулканешты–Кишинёв обеспечит надёжное и устойчивое соединение с европейской энергосистемой, повысив энергетическую независимость Республики Молдова и снизив риски перебоев в электроснабжении».
Строительство линии электропередачи Вулканешты-Кишинёв началось в апреле 2024 года и является частью проекта развития энергосистемы, финансируемого Группой Всемирного банка. Стоимость проекта составляет 61 миллион евро, из которых около 27 миллионов евро выделено на строительство линии.
ЛЭП Вулканешты-Кишинёв протяжённостью 157 км будет включать в себя более 500 опор и 1500 км проводов на трёх фазах, создавая стратегическую связь между югом и центром страны. Проект охватывает восемь районов и 35 населённых пунктов. В зависимости от режима работы энергосистемы линия сможет обеспечить транзит до 630 МВА мощности, что позволит покрыть 50% потребности в электроэнергии в период максимального потребления.
Строительство линии электропередачи Вулканешты-Кишинёв — проект стратегического значения для энергетической безопасности нашей страны. Новая линия электропередачи позволит транспортировать электроэнергию из Румынии и других европейских рынков в Кишинёв, минуя Молдавскую ГРЭС, расположенную в Приднестровье.
