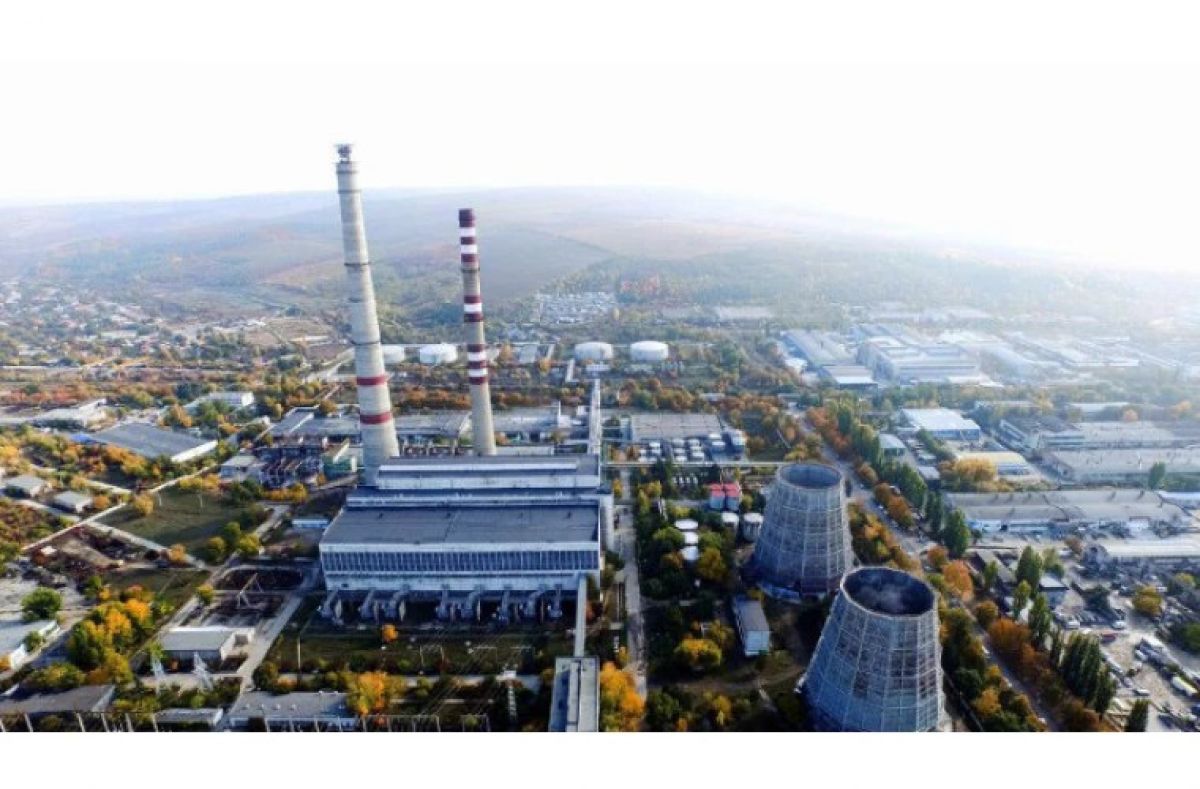

Энергоблок № 3 компании «Termoelectrica» был введен в эксплуатацию после четырехмесячного простоя.
Об этом сегодня сообщила компания, отметив, что за время простоя третьего энергоблока был проведен ряд работ, в том числе повторный капитальный ремонт, вывод системы охлаждения электрогенератора, координация проекта, надзор и диагностические работы, передает Moldpres.
«Тепловой и гидравлический режим централизованной системы теплоснабжения как в стационарный период энергоблока, так и в настоящее время обеспечивается в соответствии с заданными параметрами», — уточняется в сообщении «Termoelectrica».
Аварийное отключение энергоблока №3 произошло 11 ноября 2022 г. в результате срабатывания защит, характерных для внутреннего короткого замыкания генератора. Была создана внешняя экспертная комиссия, которая установила, что электрогенератор № 3 превысил свой нормальный срок службы на 17 лет.
Возникновение течи в районе сварных швов между патрубками охлаждения и корпусом генератора было вызвано коррозией и усталостью металла, из которого изготовлены корпус генератора и сварные швы, а также другими факторами, такими как вибрация, вызванная спецификой ввода в эксплуатацию турбогенератора.
В настоящее время все три энергоблока «Termoelectrica» работают.
